Какво е Акт обр. 12
Акт обр. 12 (Акт за установяване на всички видове строителни и монтажни работи, подлежащи на закриване) е един от задължителните образци по чл. 7, ал. 3, т. 12 от Наредба № 3 от 31.07.2003 г. за съставяне на актове и протоколи по време на строителството. С него се удостоверява, че скритите работи · тези, които ще бъдат покрити от последващи работи и няма да са видими при завършване · са изпълнени по проект, по действащите строителни норми и с необходимото качество.
Обхватът включва всички работи, които няма да могат да бъдат проверени след закриването им: армировка преди бетониране, хидроизолация преди насипване, електропроводи и ВиК инсталации преди затваряне на стени и подове, топлоизолация преди мазилка, скрити метални конструкции преди облицовка. Ако скритата работа не е приета с Акт 12, тя не може да бъде включена в Акт 19 и няма да бъде разплатена.
Кога се съставя Акт 12
Актът се съставя по време на строителството, непосредствено преди работата да бъде покрита или затворена. Правилото е просто: ако утре работата няма да се вижда, днес трябва да е подписана с Акт 12. Пропускането води до три конкретни риска:
- Отказ за плащане · инвеститорът или възложителят има основание да не признае непроверени скрити работи в Акт 19.
- Демонтаж за проверка · инвеститорският надзор може да поиска отваряне на вече затворена работа за проверка, за сметка на изпълнителя.
- Отговорност при дефект · при по-късно открит проблем в скрита работа без Акт 12 отговорността тежи изцяло върху изпълнителя, независимо от истинската причина.
На големите обекти актове обр. 12 се съставят групирано · например един акт за цялата армировка на етаж, един за хидроизолацията на терасите, един за ВиК инсталацията на санитарен блок · вместо отделен акт за всеки м² или м³.
Какво съдържа образецът

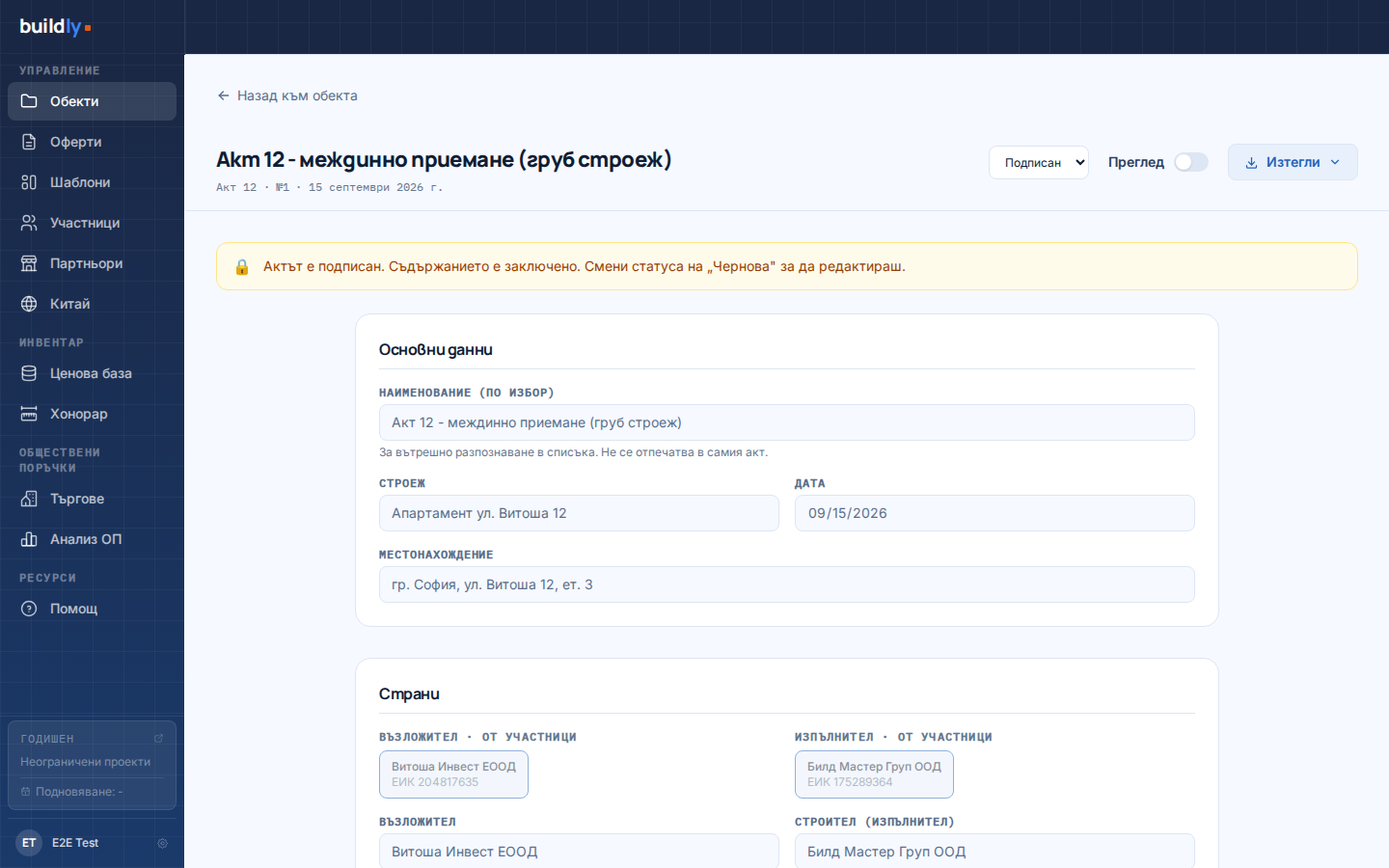

Пълният Акт обр. 12 по Наредба № 3 съдържа 8 методологични секции. Образецът на Buildly обединява шапката (обект, страни, основание) и позиционната таблица в готов за попълване файл; констатациите, приложените сертификати и подписите се добавят от изпълнителя на място. Пълната структура е:
- Шапка на акта · номер на акта, дата, място на съставяне, наименование на обекта, адрес.
- Страни по акта · възложител/инвеститор, изпълнител, строителен надзор, проектант, технически ръководител · име, длъжност, представлявана фирма, ЕИК.
- Основание за съставяне · разрешение за строеж, работен проект, договор за строителство.
- Описание на скритите работи · вид работа, местоположение в обекта, позиции по КСС, приложени детайли от проекта.
- Количества и мерни единици · м², м³, м, бр, кг · измерените стойности по позиция.
- Използвани материали · вид, марка, сертификат за съответствие, партиден номер · с приложени декларации за съответствие.
- Констатации и заключение · съответствие с проекта, с БДС, с изискванията за безопасност · разрешение или отказ за закриване.
- Подписи · инвеститор, изпълнител, строителен надзор, проектант · с дата и печат.
Excel-версията подрежда позициите в таблица, готова за въвеждане на количества; Word-версията е готова за директен печат.
Как да попълниш Акт 12 · стъпка по стъпка
Ръководство за попълване на изтегления образец за 5 минути.
-
Попълни шапката и данните за обекта
Отвори изтегления файл (.xlsx или .docx). Въведи номер на акта (пореден за обекта), дата на съставяне, точно наименование на обекта според разрешението за строеж, адрес и УПИ. Наименованието трябва да съвпада буквално с това от разрешението за строеж, защото Акт 12 се прилага към документацията на обекта.
-
Впиши страните с ЕИК и длъжности
Попълни възложител, изпълнител, строителен надзор, проектант и технически ръководител. За всяка страна впиши: физическо лице (име, длъжност) и юридическото лице, което представлява (наименование, ЕИК). Ако някоя от страните отсъства при подписването, актът е непълен и не поражда действие. При обективна невъзможност да присъства, се съгласува писмено предварително делегиране на друго лице от същата страна.
-
Опиши скритите работи с количества
В секция „Описание на скритите работи" впиши всяка позиция с ясен номер (може да е позиция от КСС), местоположение в обекта (например „Хидроизолация на тераса на кота +6.00, ос А-Б"), количество и мерна единица. Полезно е да приложиш извадка от чертеж или скица, която ясно показва къде се намира работата.
-
Приложи материални сертификати
В секция „Използвани материали" запиши марката и партидата на всеки основен материал (напр. арматура B500B партида 240314, хидроизолационна мембрана 4 мм с APP модификатор). Приложи копия на декларациите за съответствие и сертификатите за качество към акта. Без приложени сертификати актът е формален и не защитава изпълнителя при по-късно открит дефект.
-
Организирай подписите и раздай екземплярите
Разпечатай акта в 4 екземпляра · по един за възложителя, изпълнителя, строителния надзор и обектовата документация. Подпиши на място, в деня на извършване на проверката. Скритата работа може да бъде затворена веднага след като актът е подписан от всички страни. Оригиналът се съхранява от възложителя; надзорът пази копие в обектовия дневник.
Или остави Buildly да го попълни автоматично
Ръчното попълване на Акт 12 отнема 20 до 40 минути на акт · шапка, страни, копиране на позиции от КСС, преброяване на количества, приложение на сертификати. При обект с 15 акта това е цял работен ден.
Buildly генерира Акт 12 директно от количествената сметка на обекта · страните се попълват от контактите на проекта, позициите се копират от КСС с точните количества, PDF-ът е готов за печат. Актът се създава за под 2 минути. Функцията е включена в месечния план (29 €/мес.) и в годишния (149 €/год.).
